22 mai 2023
Revue de chantier n°3 - Maçonnerie et charpente
Depuis 2000, les chantiers de restauration du Palais social, classé aux monuments historiques depuis 1991, se succèdent. La façade sud du pavillon central a déjà fait l’objet de deux campagnes de travaux : le corps central surmonté du belvédère est restauré en 2015 et les deux extrémités de la façade sont restaurées en 2019. Les deux parties courantes restaient à traiter pour achever la restauration de la totalité de cette façade. Débuté en octobre 2022, le chantier doit être exécuté en l’espace de 9 mois.
En janvier, le nettoyage de la façade s’est achevé, suivi d’un décapage par cryogénie. Après trois semaines de travail, la façade est prête pour la suite des opérations : remplacement des briques abîmées et rejointoiement. Dans le même temps, les chaussettes ont été installées sur les mitrons des cheminées de la chaufferie (cf. revue de chantier n°2). Les travaux sur la charpente peuvent débuter.
La brique pour ornement
Le décapage de la façade a permis de mettre en lumière les briques abîmées, qui doivent être remplacées. Les briques de façade du Familistère possèdent quelques particularités. Ce sont des briques traditionnelles de Thiérache de 22 cm de longueur par 11 cm de largeur, sur 5,5 cm de hauteur. Ce type de brique n’étant plus communément fabriquée aujourd’hui, il est nécessaire de faire appel à une briqueterie utilisant des méthodes traditionnelles.
La première palette de briques a été commandée chez un fournisseur différent, pour tester, car l'entreprise Dewulf (notre fournisseur jusque là) ne pouvait pas se permettre d’allumer ses fours pour une seule commande. Le fournisseur n’a pas donné satisfaction, les briques ne correspondaient pas à ce qui était recherché. Finalement, les maçons ont pu se fournir chez Dewulf. Un problème s’est posé, notamment à cause de la couleur qui était jugée trop rosée. Elles ont donc été sablées pour retrouver un grain et une couleur plus satisfaisants.

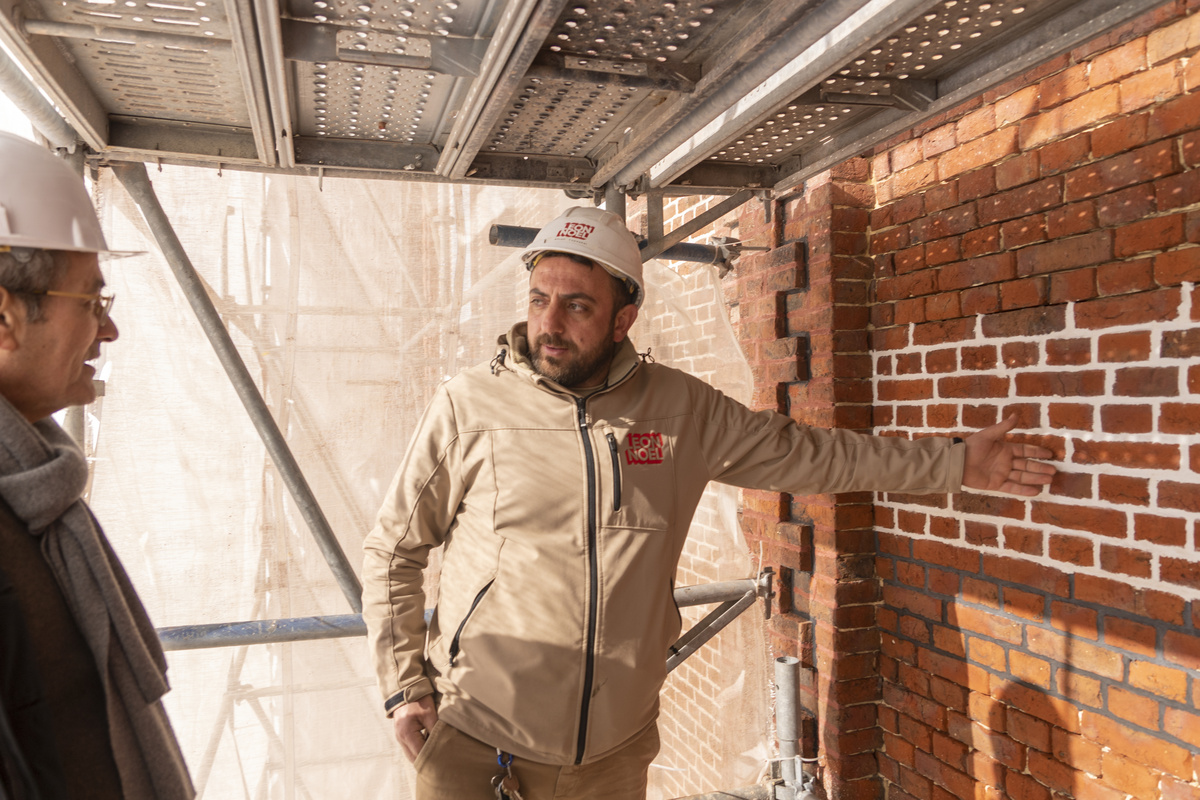

Lors de la construction du Palais social, Godin souhaite mettre en valeur les façades par une polychromie des joints qui s’est estompée avec le temps, les intempéries et la pollution. Le curage des joints terminé et les briques de remplacement reçues, la façade est prête pour le rejointoiement. Les premiers tests de colorimétrie des joints n’ont pas apporté satisfaction. Les couleurs étaient trop éloignées des teintes d’origine. Les derniers essais ont validé les joints blancs et noirs, tandis que le rouge est resté longtemps dans l’expectative. Les premiers essais variaient de l’orange au rose, tandis que le grain ne convenait pas, notamment car les professionnels ont utilisé des mélanges prêts-à-l’emploi. En reprenant la formule retenue lors des restaurations du belvédère et des extrémités est et ouest de la façade, les derniers essais de colorimétrie du joint rouge conviennent parfaitement. Le jointoiement de la façade peut commencer.
Eaux pluviales et charpente

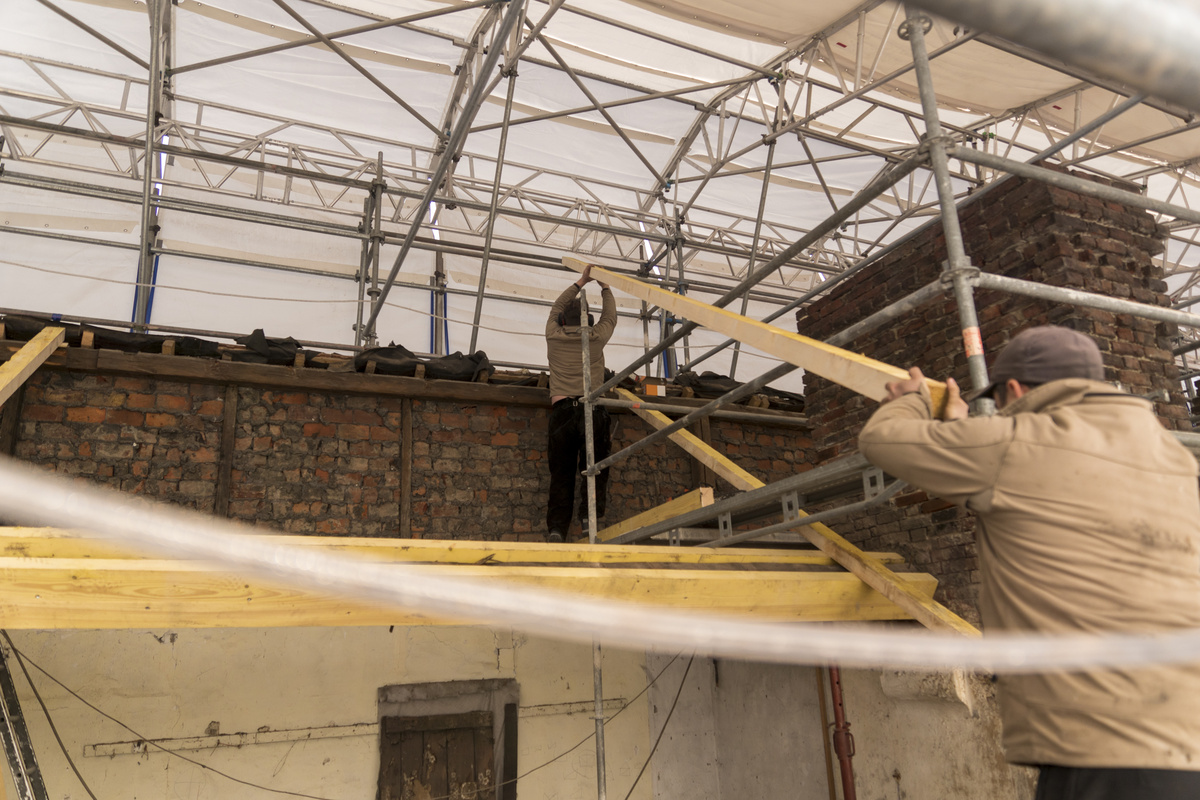

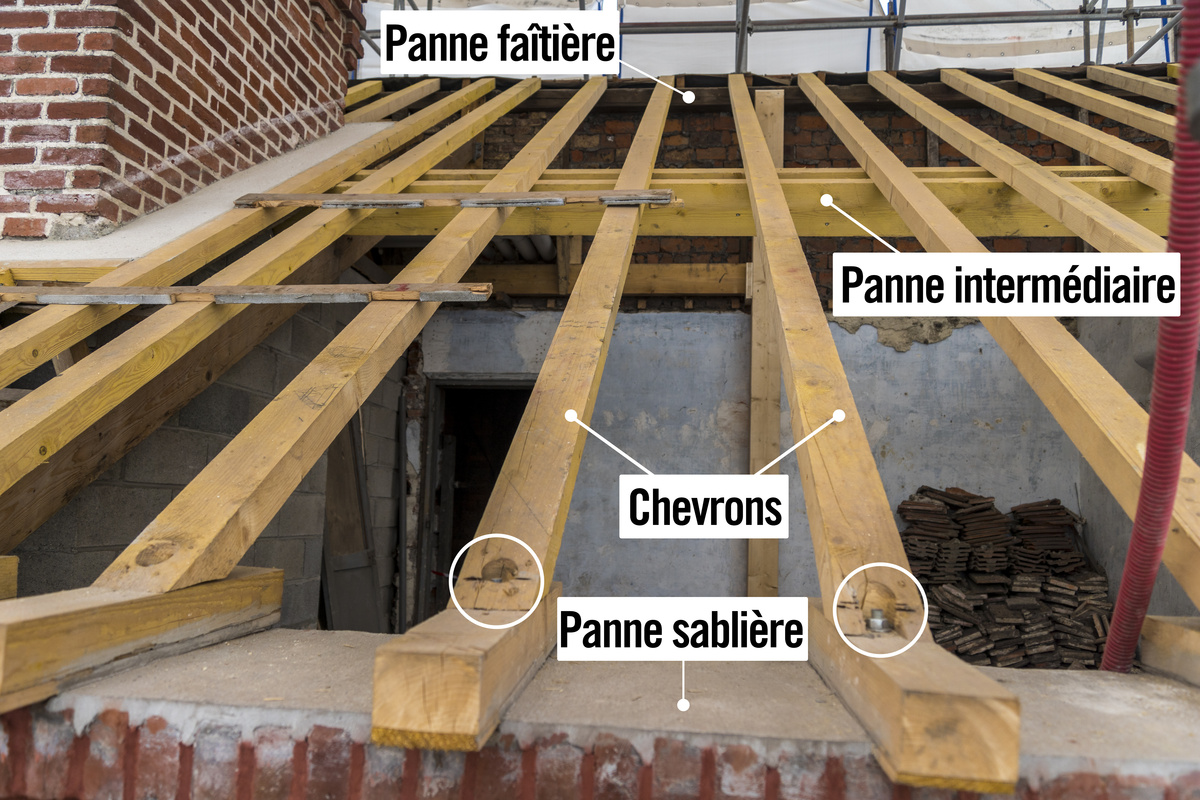

L’installation des nouveaux chevrons de la charpente a commencé. Un chevron est une pièce de bois sur laquelle on fixe des lattes pour soutenir la toiture. Les charpentiers de l’entreprise Métiers du Bois ont surélevé la panne intermédiaire (soutenant les chevrons) afin de redresser la toiture. Cette dernière s’affaissait en effet sur la partie courante sud-ouest du côté belvédère. Avec ce rehaussement, un nouveau problème se pose : des chevrons sont décalés par rapport aux autres, ce qui ne laisse pas assez de place sur le bas de la toiture, afin d’y installer un chéneau (canal de récupération des eaux pluviales en bas de toiture) d’une largeur suffisante pour l’évacuation des eaux (au moins 25 cm). Pour régler le problème, les charpentiers ont raccourci les chevrons.
L’évacuation des eaux de pluie est l’une des problématiques de la restauration du Familistère. En effet, les eaux pluviales de la verrière sont redirigées vers la façade, par des conduits qui passent dans les combles. Les chéneaux doivent être suffisamment larges pour limiter les engorgements autour du belvédère et des édicules où les eaux sont évacuées grâce à des boîtes à eau (une boîte qui permet de recueillir les eaux pluviales excédentaires pour faciliter les évacuations dans les gouttières).
Nouvelles fenêtres sur chantier
Après le travail de maçonnerie, le chantier se poursuit avec la restauration des fenêtres. Seize fenêtres vont être changées, notamment pour des raisons d’isolation. Les autres fenêtres ont déjà été remplacées entre 2010 et 2014, et auront le droit à une remise en peinture.
Les fenêtres subissent un retard de livraison sur le chantier ; elles ne seront disponibles qu’au début de mois de mai. Le chantier de menuiserie devrait se terminer la première semaine de juin.
Les prochaines semaines seront donc consacrées au rejointoiement des façades, à la finalisation de la charpente et de la couverture, à la pose des huisseries et au début des travaux de couverture.
Afin d’en apprendre plus sur ce chantier, une médiation dédiée est mise en place. Visites, document explicatif…Suivez l’actualité du Familistère pour en savoir plus.
Le Familistère reste bien entendu accessible à la visite durant les travaux.
Le Familistère reste bien entendu accessible à la visite durant les travaux.
Restauration des parties courantes des façades du pavillon central classées aux monuments historiques
Maître d’ouvrage : syndicat mixte du Familistère Godin
Maître d’œuvre : Eugène architectes / Charlotte Hubert, architecte en chef des monuments historiques
Ingénieurs structure : Equilibre structure
Économistes de la Construction : Cabinet Pilté
Contrôle technique et coordination Santé Prévention Sécurité : SOCOTEC
Lot 1 échafaudages, maçonnerie : Léon Noël à Saint-Brice-sur-Courcelles (Marne) avec Hussor Erecta à Seclin (Nord) pour les échafaudages
Lot 2 charpente : Métiers du Bois à Bretteville-sur-Odon (Calvados)
Lot 3 couverture : Entreprise Gourdon à Lavannes (Marne)
Lot 4 menuiserie : Adeco à Châtillon-le-Duc (Doubs)
Lot 5 peinture Europ’Décors à Guise (Aisne)
Montant des travaux : 763 158,31€ hors taxes
Financement : Syndicat mixte du Familistère Godin, Département de l’Aisne, Région Hauts-de-France, État (Ministère de la Culture/DRAC Hauts-de-France)
Suivez l'avancée des travaux en consultant nos revues de chantier :
Revue de chantier n°1 - Couverture et maçonnerie
Revue de chantier n°2 - Cryogénie
Revue de chantier n°3 - maçonnerie et charpente
Revue de chantier n°4 - maçonnerie et couverture
